«Казачья ВЭС» состоит из 24 ветроэнергетических установок (далее – ВЭУ) единичной установленной мощностью 4,2 МВт каждая, модуля управления ВЭС и резервного источника питания для модуля управления ВЭС. В качестве резервного источника питания для модуля управления ВЭС используется дизель генераторная установка (ДГУ).
Ветроэнергетические установки модели V126-4,2 МВт комплектуются генераторами с номинальным напряжением 0,75кВ, преобразователями U=0,75/0,65 кВ, силовыми трансформаторами 35/0,72кВ, оборудованием собственных нужд ВЭУ и комплектным распределительным устройством элегазовым (КРУЭ) 35 кВ.
Строительство объекта разбито на два этапа. Срок выполнения первого этапа с 26.05.2020 г. по 29.09.2020 г.
ООО «Комплексные Энергетические решения» выполняет комплекс работ по устройству внутриплощадочных дорог, устройству фундаментов ВЭУ, устройство крановых площадок, устройство площадок складирования, устройство кабельных траншей с учетом кабельных переходов под дорогами и методом гнб, прокладку силовых, оптических кабелей, пусконаладочные работы.

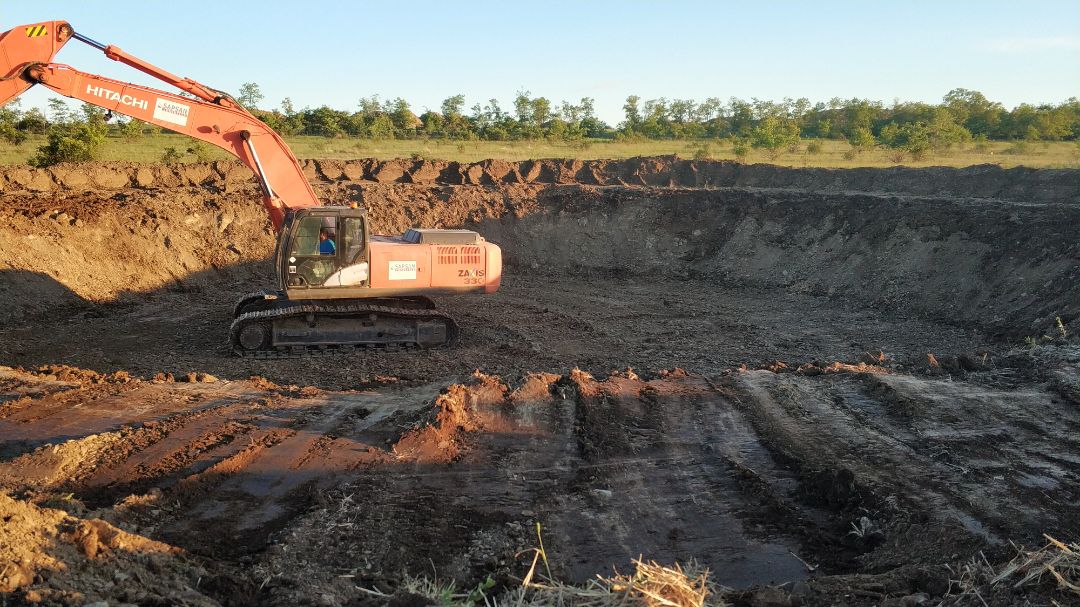

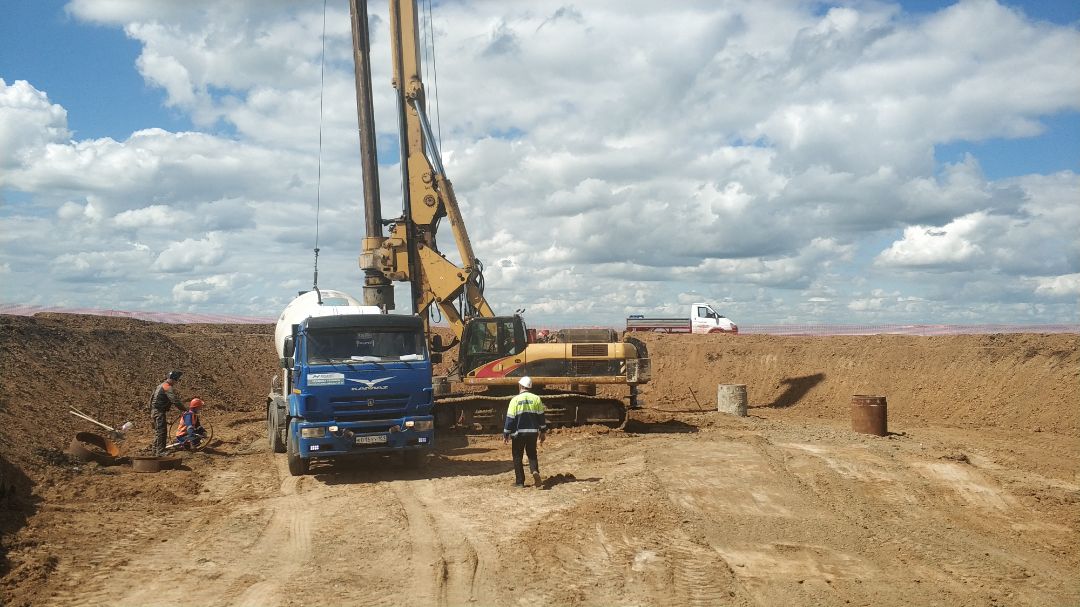

— Устройство буронабивных свай, т.ч.: бурение скважин диаметром 800 мм. в кол-ве 480 шт., глубиной до 15 м., установка обсадных труб, изготовление и установка армокаркасов, бетонирование;

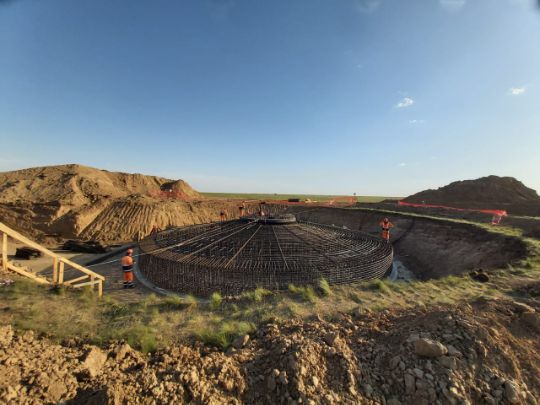

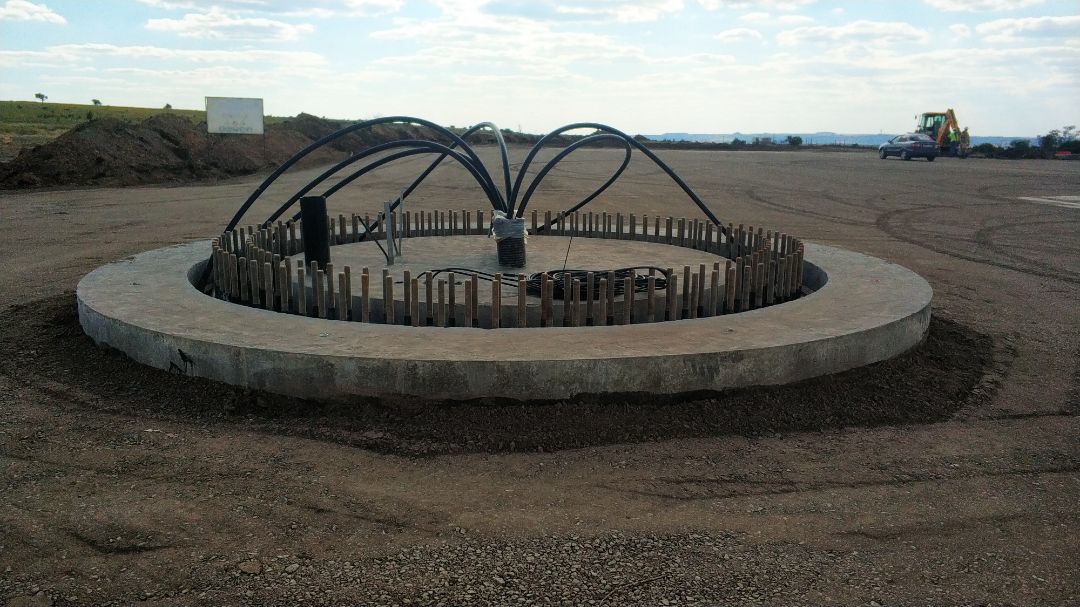

— Армирование и бетонирование фундаментов под ВЭУ в кол-ве 24 шт., объемом бетона 12 216 м3;
— Устройство конструкции монтажных площадок и площадок складирования в кол-ве 24 шт;

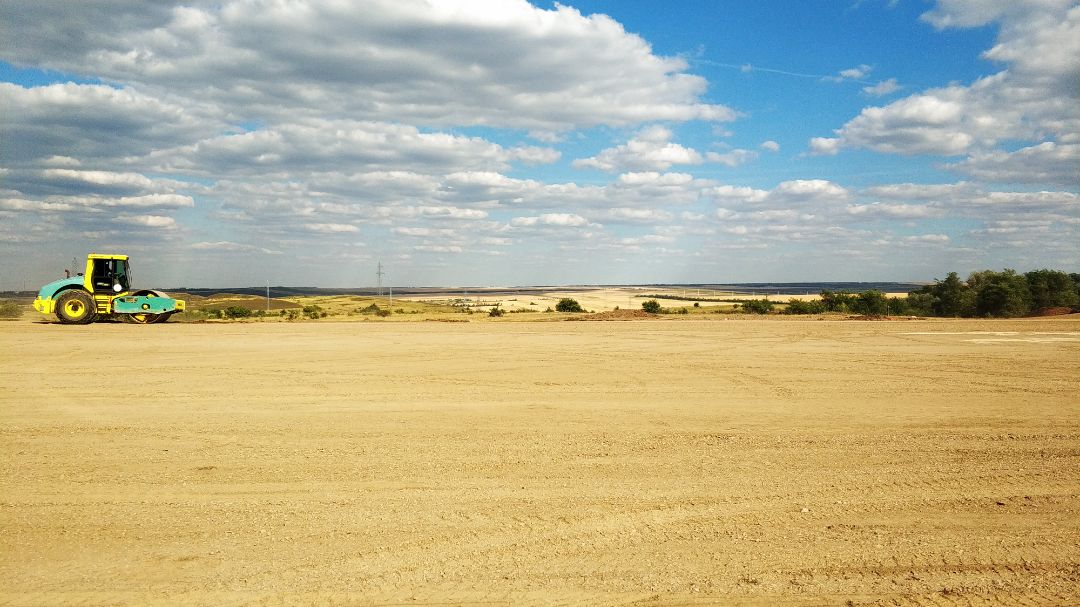

— Устройство внутриплощадочных автодорог протяженностью 17,5 км;
— Устройство кабельных траншей под кабель силовой 35 кВ протяженностью 12 км.
Ветроэнергетические установки модели V126-4,2 МВт комплектуются генераторами с номинальным напряжением 0,75кВ, преобразователями U=0,75/0,65 кВ, силовыми трансформаторами 35/0,72кВ, оборудованием собственных нужд ВЭУ и комплектным распределительным устройством элегазовым (КРУЭ) 35 кВ.
Строительство объекта разбито на два этапа. Срок выполнения первого этапа с 26.05.2020 г. по 29.09.2020 г.
ООО «Комплексные Энергетические решения» выполняет комплекс работ по устройству внутриплощадочных дорог, устройству фундаментов ВЭУ, устройство крановых площадок, устройство площадок складирования, устройство кабельных траншей с учетом кабельных переходов под дорогами и методом гнб, прокладку силовых, оптических кабелей, пусконаладочные работы.
Выполненные работы:
— Армирование и бетонирование фундаментов под ВЭУ в кол-ве 24 шт., объемом бетона 12 216 м3;
— Устройство конструкции монтажных площадок и площадок складирования в кол-ве 24 шт;
— Устройство внутриплощадочных автодорог протяженностью 17,5 км;
— Устройство кабельных траншей под кабель силовой 35 кВ протяженностью 12 км.
